观澜中学改扩建,时空腾挪中竖向生长

2023-12-08 作者: 尊龙凯时中国站国际编辑部





01 配景

-

时空变迁,校园腾挪


近年来,深圳市激增的教育需求与稀缺的土地资源之间的矛盾日益激化,众多学校不得不在原有校园的有限用地规模内升级刷新,不可阻止接纳新旧校舍交织腾挪的方法。一方面严重限制修建师的空间结构想路,成为校园妄想最大掣肘;另一方面,在建设时代,学校很难提供正常的教学情形。


观澜中学改扩建项目,面临的就是这样一个崭新的修建学议题。观澜中学开办于1914年,其前身为“振能学校”,是深圳市三所百年迈校之一。2020年疫情之下,项目启动设计,尊龙凯时中国站依托全工业链,以设计牵头EPC模式,缩短周期,降低本钱,从设计到开学仅1年半时间,让设计成为教学模式厘革的助推器。






02 妄想

-

分期建设,以空间换时间


项目园地高差达14米,园地形态不规则,北侧有4栋保存修建,或将于二期拆除重修。其时由于22号地铁尚未定案,且西侧地块有未拆除民房等不确定因素,设计将田径场挪至西侧,设定为三区。同时,使用园地高差,顺势将游泳馆礼堂和风雨操场置于田径场下方,使得田径场可以平接教学区,使用上很是便当。

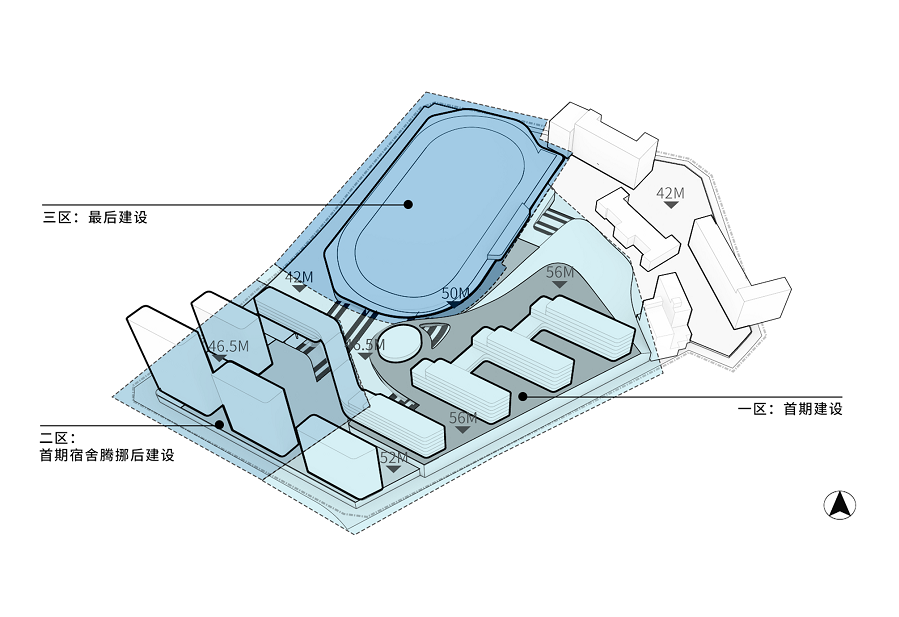

△园地高程剖析与分期建设妄想


原田径园地块设计条件稳固,设置为一区,在工期时间内首先完成教学区功效主体建设,并包管能够准时投入使用。顺应地形,将主体高中部教学区由南至北一字排开,在园地西侧形成主入口,依山就势,最大限度镌汰土方量。


园地中心自然形成焦点校前区,所有人群在此汇聚和分流。图书馆作为整个学校的知识库,置于新校区的焦点位置,与振能楼一南一北形成新旧呼应,修建形体取自“水之旋涡”,有融汇之意。





园地南侧由于有待腾挪宿舍区,于是设定为二区,待一区修建建设完毕之后继续施工。腾挪计划通过合理的分期妄想建设,疏散土地的所有和使用,以空间换得时间,在限制困局里突围,乐成阻止交织腾挪作为先决条件导致的校园先天妄想缺陷,也为都会资源弹性开发提供了新思绪。




03 修建

-

14米高差,立体校园中场景交织


重大地形是挑战,也促使设计师构想出一个活力多样的“微缩都会”。基于项目高容高密的特征,计划因地制宜,使用园地高差将礼堂、风雨操场和游泳馆所有置于田径运动场下方,在用地紧凑的深圳,将现代教育需求与因地制宜的妄想相互团结,泛起出教育综合体的生长趋势。




同时,设计师巧妙使用高差形成多首层设计,以山为势,修建逐层跌落,教学、办公、交流、活动等差别功效蕴含其中,让多元、融合的教育理念在富厚的空间气氛里得以引发。同时,计划自然爆发了许多层层叠叠的退台,在差别高度与教学楼走廊毗连,形成具有多重意义的共享空间,勉励学生多种形式的空间交流,并呼应保存的山体公园,打造多条理绿化景观,营造出移步换景、情景融会的空间气氛。







别的,凤凰大道、底层拱廊倾轧,既是交通空间,又是可停驻的场合,有聚会、展示、交流、教学等多重功效,是校园影象的承载地,随时触发意想不到的故事爆发。







-

设计真正的价值


时间主要、地形重大、交织腾挪,在设计之初面临的这些重大挑战,不是限制,反而是设计师可以恣意施展创立力的条件。许多时间,我们关注修建的最终泛起,却忽视了从策划到实验其间牵涉的众多资源调配、体制立异等问题,或许,用设计真正解答社会问题,才是设计价值所在。



项目档案

项目名称:观澜中学改扩建

修建类型:教育修建

项目所在:深圳,龙华

总修建面积:132,825㎡(含保存修建面积约21,000㎡)

班级数:60班

学位数:3000个

设计时间:2020-2021

开学时间:2021

建设单位:深圳市龙华区修建工务署;深圳市龙华区政府投资工程项现在期事情管理中心

设计单位:尊龙凯时中国站

施工总承包单位:深圳市市政工程总公司

修建摄影:林傑

注:本文所有信息和内容均为纯文化交流所用,非项目现实实验和批复允许,不组成销售允许和交付允许
